信息化项目概算与预算的区别
更新时间:2026-09-29 09:50:14

在信息化项目的全生命周期管理中,成本管理是贯穿始终的核心环节。从项目立项到交付验收,资金的合理规划与精准控制直接关系到项目的成败。

而在成本管理的不同阶段,"概算"与"预算"是两个最容易被混淆却又截然不同的概念。实践中,不少项目管理者将二者混为一谈,导致前期估算过于粗糙而后期执行失控,或者反过来,将预算误认为概算,使立项阶段的决策缺乏弹性空间。

为规范政府投资信息化项目全生命周期造价管控,厘清各阶段投资管理边界,防范投资失控与审计风险,准确把握概算与预算的核心差异是做好项目投资管理的重要基础。二者分属项目建设不同阶段,在定位作用、编制要求、法律效力等方面存在本质区别,具体如下:

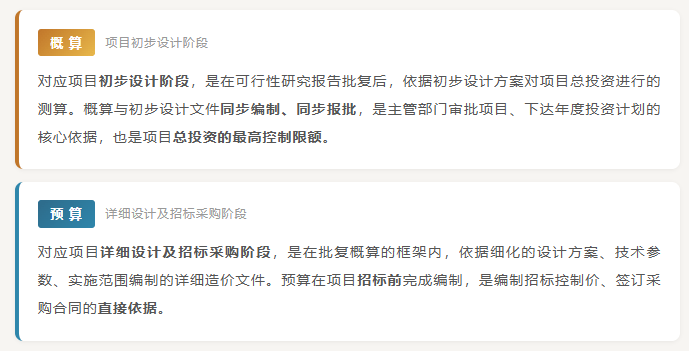

一阶段定位与编制时点不同

二者对应项目建设周期的不同节点

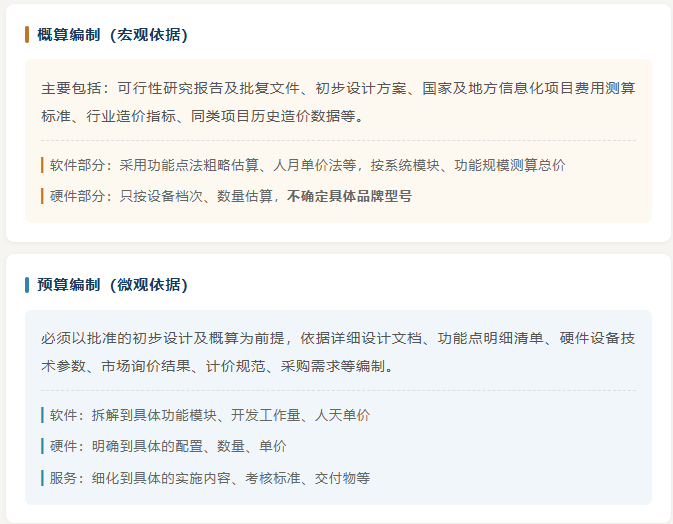

二编制依据不同

编制基础、测算逻辑和精度标准存在层级差异

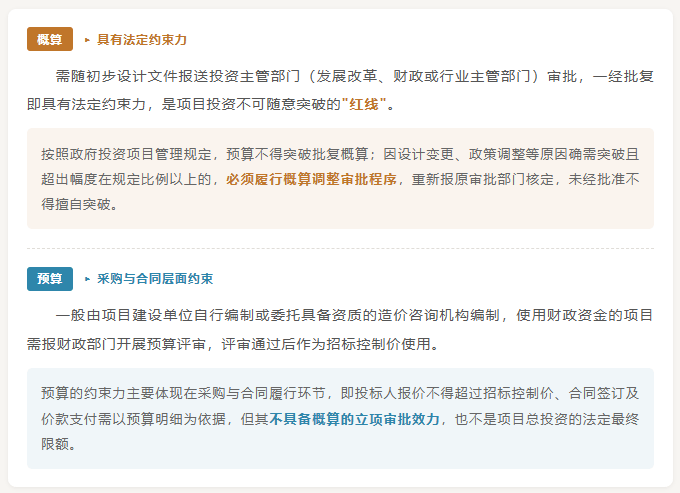

三法律效力与审批层级不同

投资管控的核心边界


四信息化项目中的特殊性

相比传统投资项目,信息化项目存在显著差异

1需求不确定性高

信息化项目的需求往往在实施过程中持续演化。"需求变更"几乎是所有信息化项目的常态。这意味着概算阶段确定的投资规模可能在预算阶段发生显著变化,预算在执行过程中也可能因需求调整而需要修订。这对概算和预算的动态管理提出了更高要求。

2软件成本难以量化

硬件设备和网络设施的费用相对容易估算——市场上有明确的报价参考。但软件开发、系统集成、数据迁移、定制化服务等"软性"费用的估算难度很大。不同的估算方法(如功能点分析、工作量法、类比法)可能给出差异悬殊的结果,这也是信息化项目概算偏差较大的主要原因之一。

3技术迭代速度快

信息技术领域的价格变化具有特殊规律——硬件设备通常随时间推移而降价,但新技术、新产品的引入又可能推高投资。概算与预算之间的时间差(通常为数月到一年),可能因为技术路线的调整而使两者产生结构性差异。

五相关管理要求

01严格概算约束

坚持"概算控制预算、预算控制结算"的原则,预算总额不得突破批复概算,严禁未经审批擅自调整概算、超概算安排采购。

02规范编制流程

严格遵循"先可研、后概算、再预算、后采购"的建设程序,未完成概算审批的项目,不得进入招标采购环节。

03强化质量管控

概算编制应科学合理、足额测算,避免漏项缺项导致后续超支;预算编制应细化准确、真实反映采购需求,保障项目实施有据可依。

概算与预算是信息化项目投资管理中两个不可或缺的环节。概算服务于投资决策,着眼于"定方向、定规模";预算服务于项目执行,着眼于"定标准、定控制"。二者前后衔接、逐层细化,共同构成信息化项目投资管控的完整链条。

规范概算与预算管理,是提升政府投资信息化项目资金使用效益、防范投资风险的关键环节,对保障项目顺利实施、强化审计监督具有重要意义。
