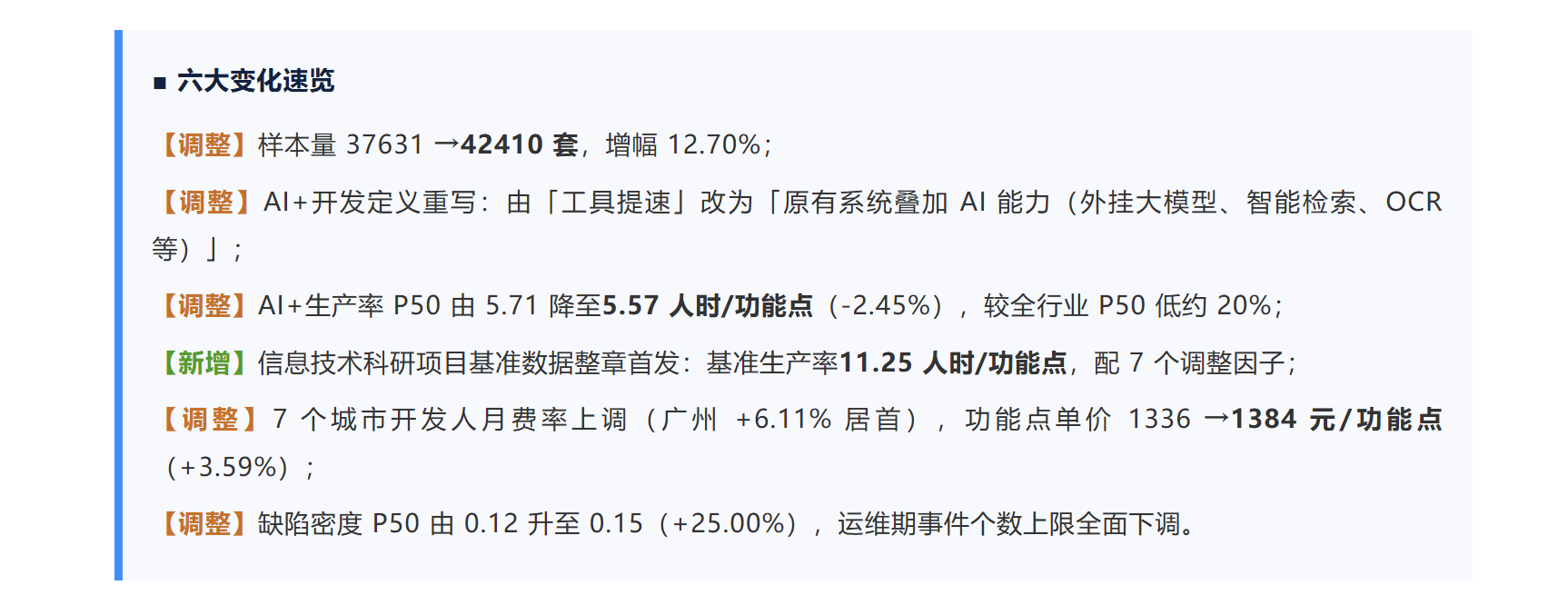

更新时间:2026-10-13 09:40:58
2026年9月15日,中国软件行业协会软件造价分会、中关村智联软件服务业质量创新联盟、中国软件基准数据比对用户组联合发布《中国软件行业基准数据报告(SSM-BK-202609)》,于2026年10月1日生效。行业基准数据按年度滚动发布,本版为 2026 年度版本,基于 CSBSG 数据库中可信度为 A、B 级的42410 套国内软件项目全生命周期数据分析得出,较 2025 年度版(SSM-BK-202509)的 37631 套增加 4779 套,样本扩容 12.70%。
生产率基本盘稳中有进,AI+开发口径全面重写,人力成本上行推动功能点单价上涨3.59%

01总体基准:样本扩容12.70%,生产率中位值持平

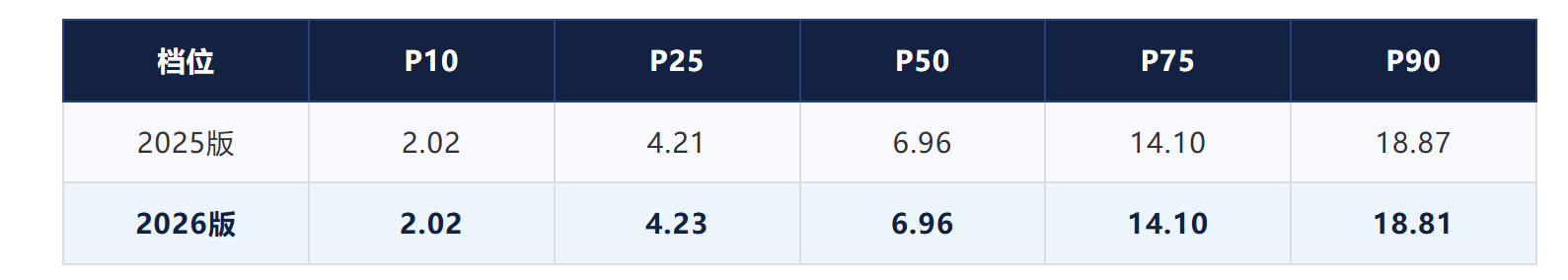

全行业生产率五档中,P50 中位值持平于 6.96 人时/功能点,P10、P75 亦不变;P25 由 4.21 微升至 4.23,P90 由 18.87 降至 18.81。中位值稳定、尾部略有收敛,行业生产率基本盘未发生趋势性变化。

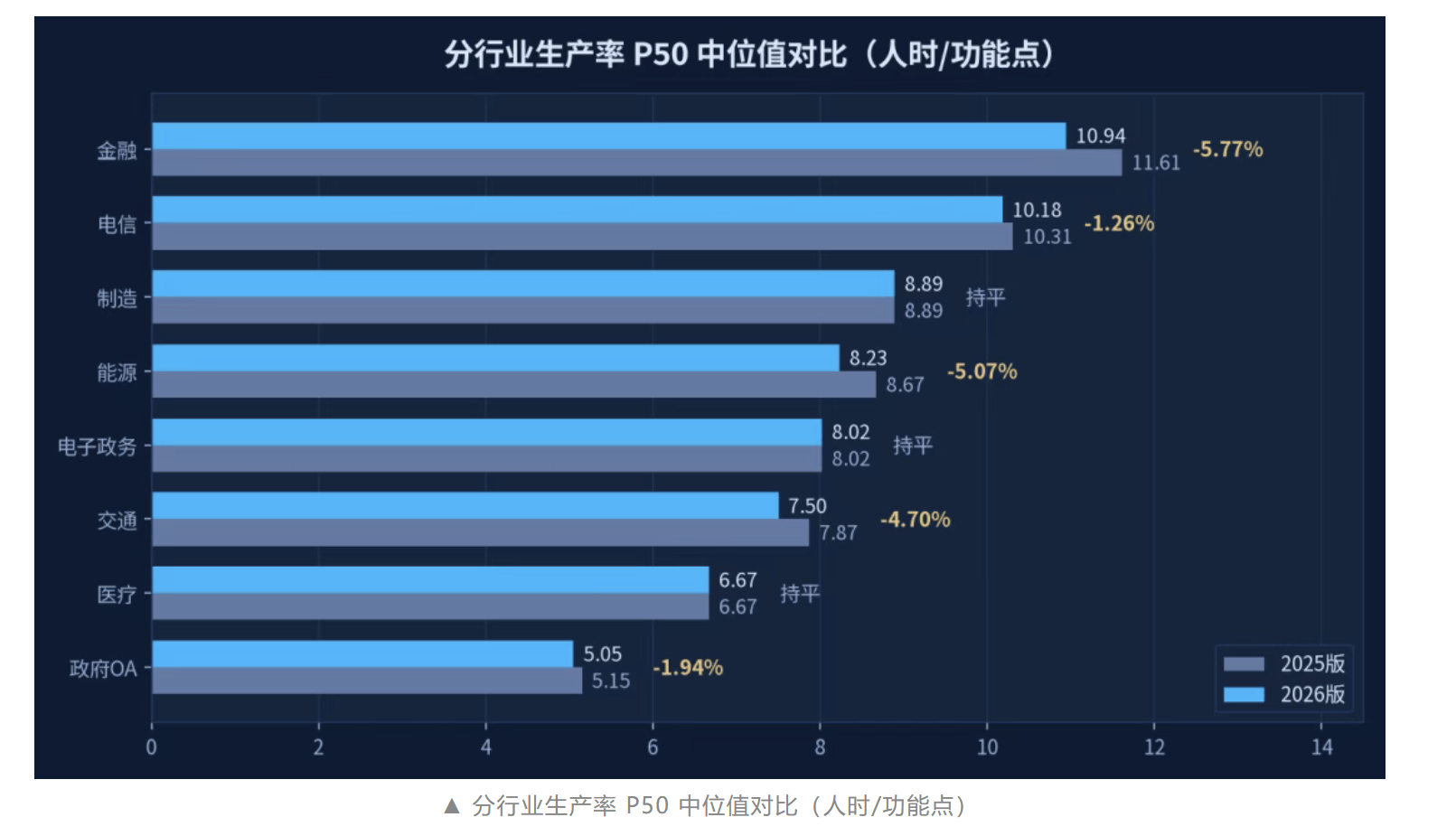

分行业看,八个行业领域中五个的 P50 中位值下调:金融由 11.61 降至 10.94(-5.77%),降幅居首;能源 -5.07%、交通 -4.70%、政府 OA 类 -1.94%、电信 -1.26%;制造、医疗、电子政务三类持平。与生产率下调同步,4.2 节业务领域调整因子相应下调:金融 1.67→1.57、能源 1.25→1.18、交通 1.13→1.08、电信 1.48→1.46、政府 OA 类 0.74→0.73——同一行业估算工作量将随新版基准整体走低。

02AI+开发:定义重写、口径重排,本年度重要变化
2.1 定义重写:从「工具提速」到「系统叠加 AI 能力」
2025 版将 AI+开发定义为「使用能够加速软件开发进程的平台或工具,通过抽象和最小化手工编码的方式……如 AI 辅助编程、开源代码、组件、引擎等」;2026 版改写为「原有系统开发叠加 AI 能力,如外挂大模型、智能检索、OCR 等,使用智能编程工具和智能开发平台,为开发和部署定制化应用提速」。统计对象从泛化的提效工具收敛到大模型能力叠加形态,与当前行业落地实践对齐。
口径提示:AI+开发定义与工作量分布统计口径在 2026 版同时重写,两年数据不宜直接作趋势对比;跨年测算应统一按新口径重新归类后再引用。

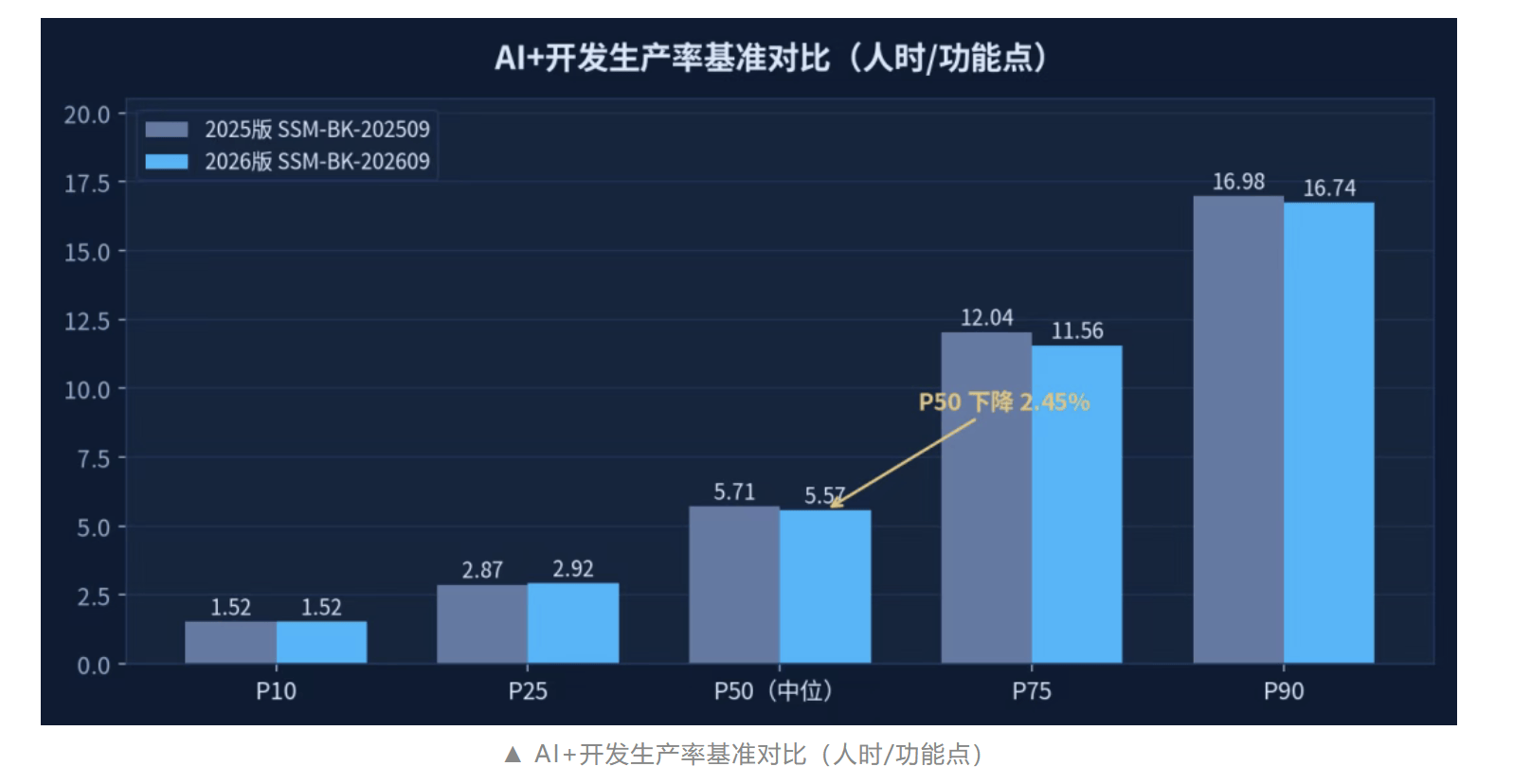

2.2 生产率:P50 下降 2.45%,较全行业优势扩大至约 20%
AI+开发生产率 P50 由 5.71 降至5.57 人时/功能点(-2.45%),P75 由 12.04 降至 11.56(-3.99%),P90 由 16.98 降至 16.74;仅 P25 微升 0.05。以 P50 口径测算,AI+开发较全行业生产率低19.97%,上版该差距为 17.96%,效率优势扩大约 2 个百分点。对甲方而言,凡属「外挂大模型、智能检索、OCR」类叠加改造项目,按 AI+基准而非全行业基准估算,工作量预期可下调约两成。

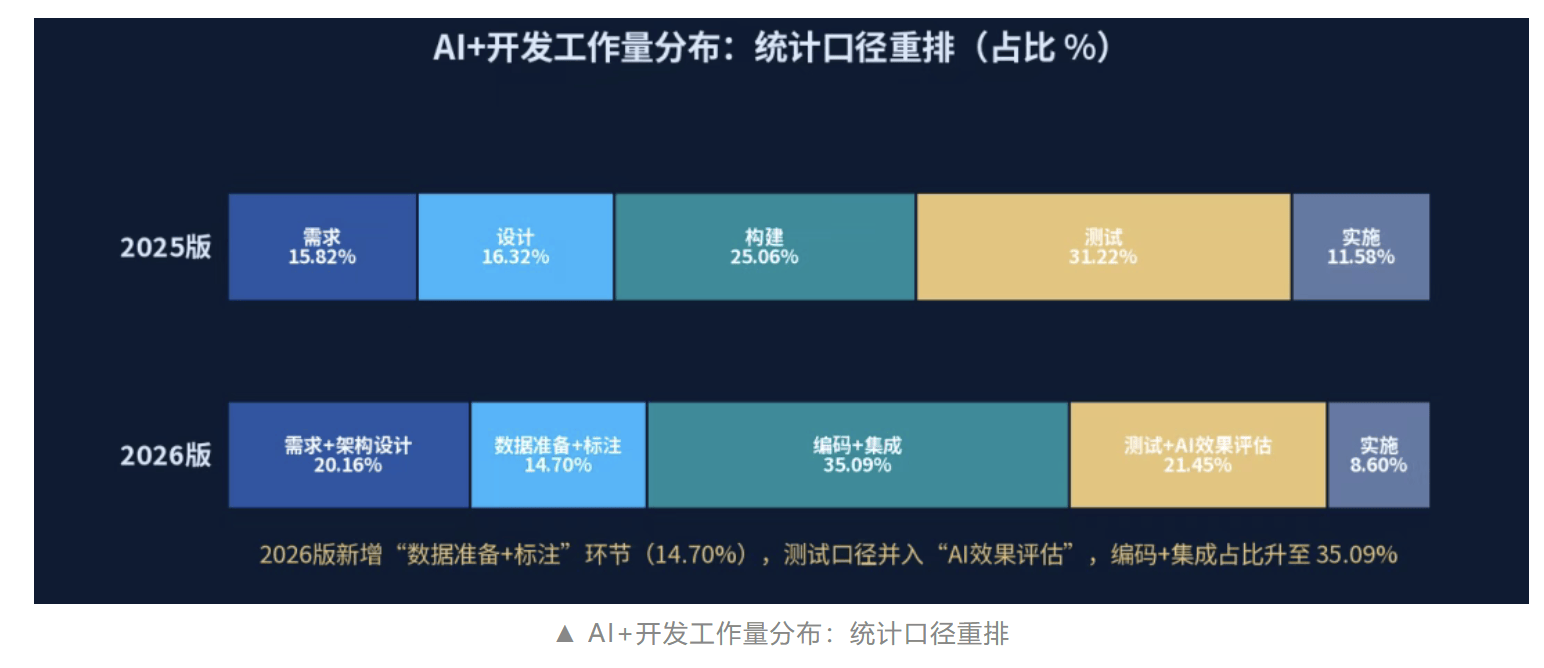

2.3 工作量分布:新增「数据准备+标注」独立环节
AI+开发工作量分布的活动分类整体重排:2025 版按传统五活动统计(需求 15.82%、设计 16.32%、构建 25.06%、测试 31.22%、实施 11.58%),2026 版改为「需求+架构设计 20.16%、数据准备+标注 14.70%、编码+集成 35.09%、测试+AI效果评估 21.45%、实施 8.60%」。数据准备与标注首次成为独立计量环节,占工作量近 15%;测试环节纳入 AI 效果评估职责。这确认了 AI 项目的成本结构特征——工作量从「写代码」向「备数据、评效果」迁移,估算与结算审核均应据此拆分核对。

03整章新增:信息技术科研项目首次有了基准

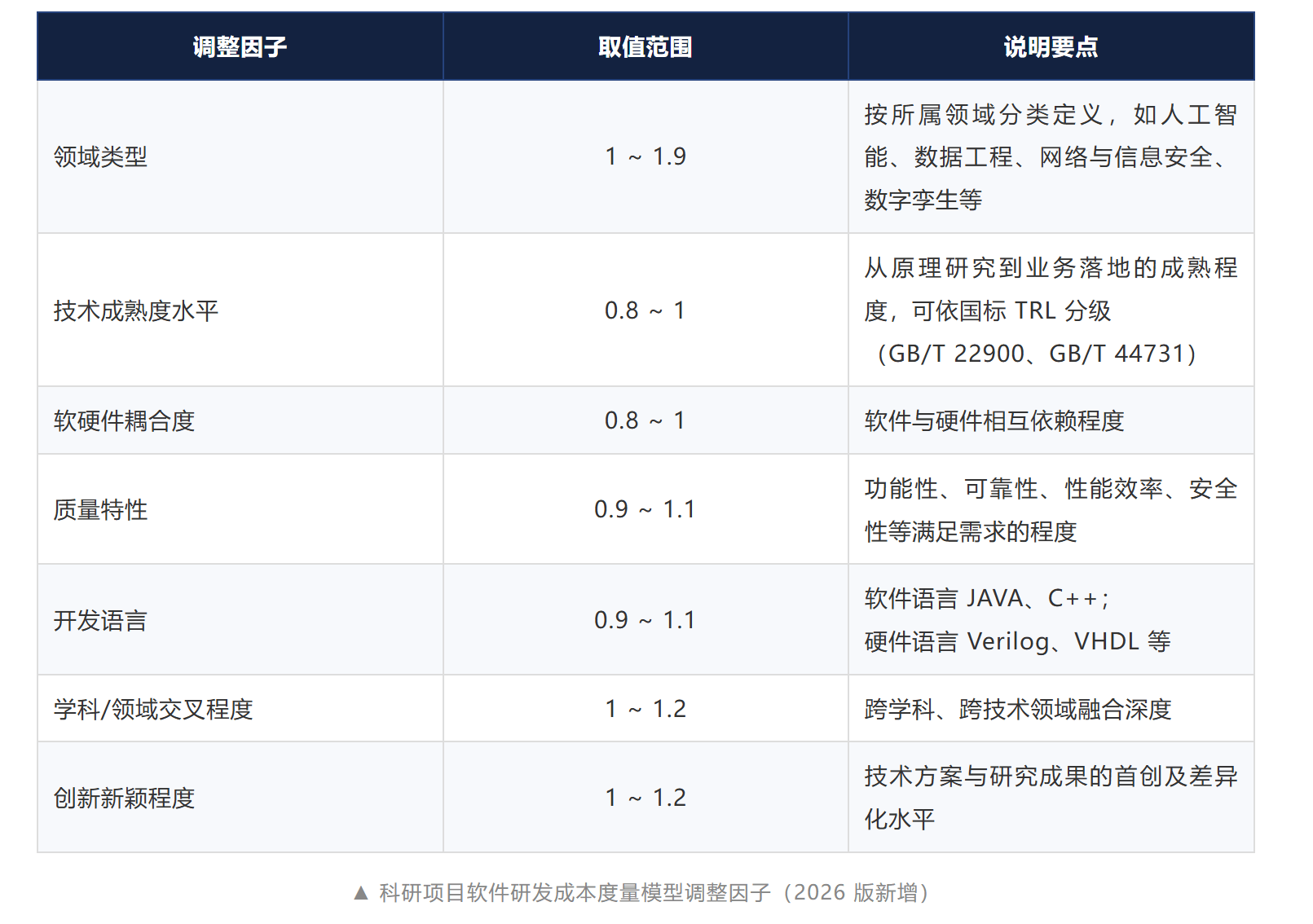

2026 版新增 3.12 节「信息技术科研项目基准数据」,为 2025 版所无。核心基准:软件研发生产率 11.25 人时/功能点,外协生产率 6.02 人时/功能点;并配套 7 个成本度量模型调整因子,覆盖科研项目特有的领域、成熟度与创新维度。其中技术成熟度水平可依据国标 GB/T 22900、GB/T 44731 的 TRL 分级定义取值。科研项目长期缺乏行业计价基准,本章填补了该空白,科研类信息化项目的概算与评审自此可引用行业数据。

04费率与单价:七城人月费率上调,单价涨3.59%
26 个城市的软件开发基准人月费率中,7 个城市上调:广州 2.62→2.78 万元(+6.11%)涨幅居首,北京 3.34→3.46(+3.59%)、上海 3.29→3.40(+3.34%)、深圳 3.20→3.30(+3.12%)、杭州 2.75→2.83(+2.91%)、成都 2.35→2.40(+2.13%)、西安 2.27→2.30(+1.32%);其余 19 城持平。软件运维人月费率 19 城全部不变。

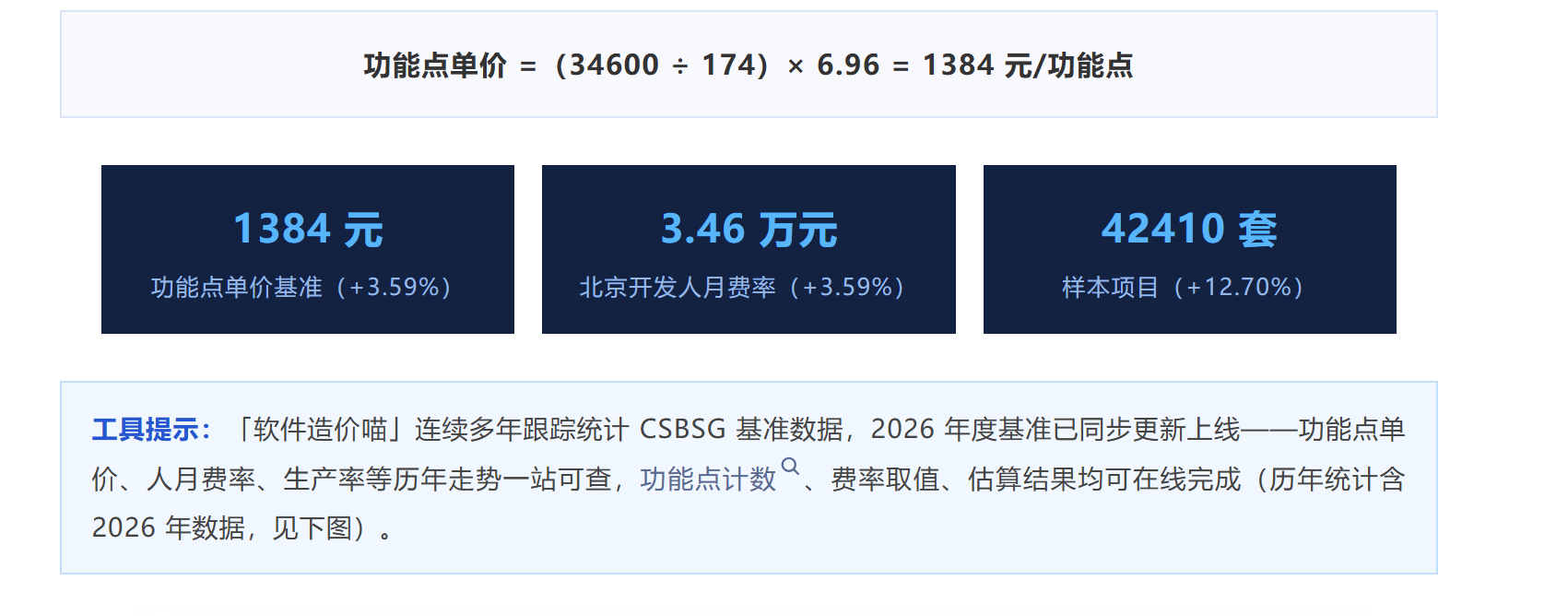

功能点单价基准由 1336 元/功能点升至1384 元/功能点(+48 元,+3.59%)。该单价以北京地区 P50 为基准推导,复算验证:34600 元/人月 ÷ 174 人时/人月 × 6.96 人时/功能点 = 1384 元,与北京费率涨幅完全一致——本轮单价上调全部由人力成本上行驱动,生产率中位值并未贡献增量。其他地区单价仍按与北京地区人月费率的对应关系折算。

工具提示:「软件造价喵」连续多年跟踪统计 CSBSG 基准数据,2026 年度基准已同步更新上线——功能点单价、人月费率、生产率等历年走势一站可查,功能点计数、费率取值、估算结果均可在线完成(历年统计含 2026 年数据,见下图)。

05质量与运维:缺陷密度中位数上移,运维事件上限收紧
交付前缺陷密度 P50 由 0.12 升至0.15 缺陷数/功能点(+25.00%),P75 由 0.57 降至 0.50、P90 由 1.10 降至 1.02——中位项目的缺陷发现水平上行,尾部高缺陷项目收敛,行业整体质量分布更集中。交付质量(交付后缺陷)五档数值与上版完全一致。
运维期质量基准多档事件个数上限下调:上线 6 个月内重大事件由 3-10 收紧为 3-8、一般事件由 5-190 收紧为 5-160;6 个月至 1 年一般事件 5-85→5-70;1 至 3 年一般事件 3-50→3-45;3 年以上 2-26→2-25。运维服务水平协议的考核红线相应收紧。
06费用比例与调整因子:框架沿用,取值一览
费用比例与成本模型的规则框架在两版间完全沿用;调整因子中仅业务领域因子随分行业生产率同步下调(见第一节),其余取值一律不变。以下表格数据直接引用 2026 版原文,与 2025 版逐项核对一致。

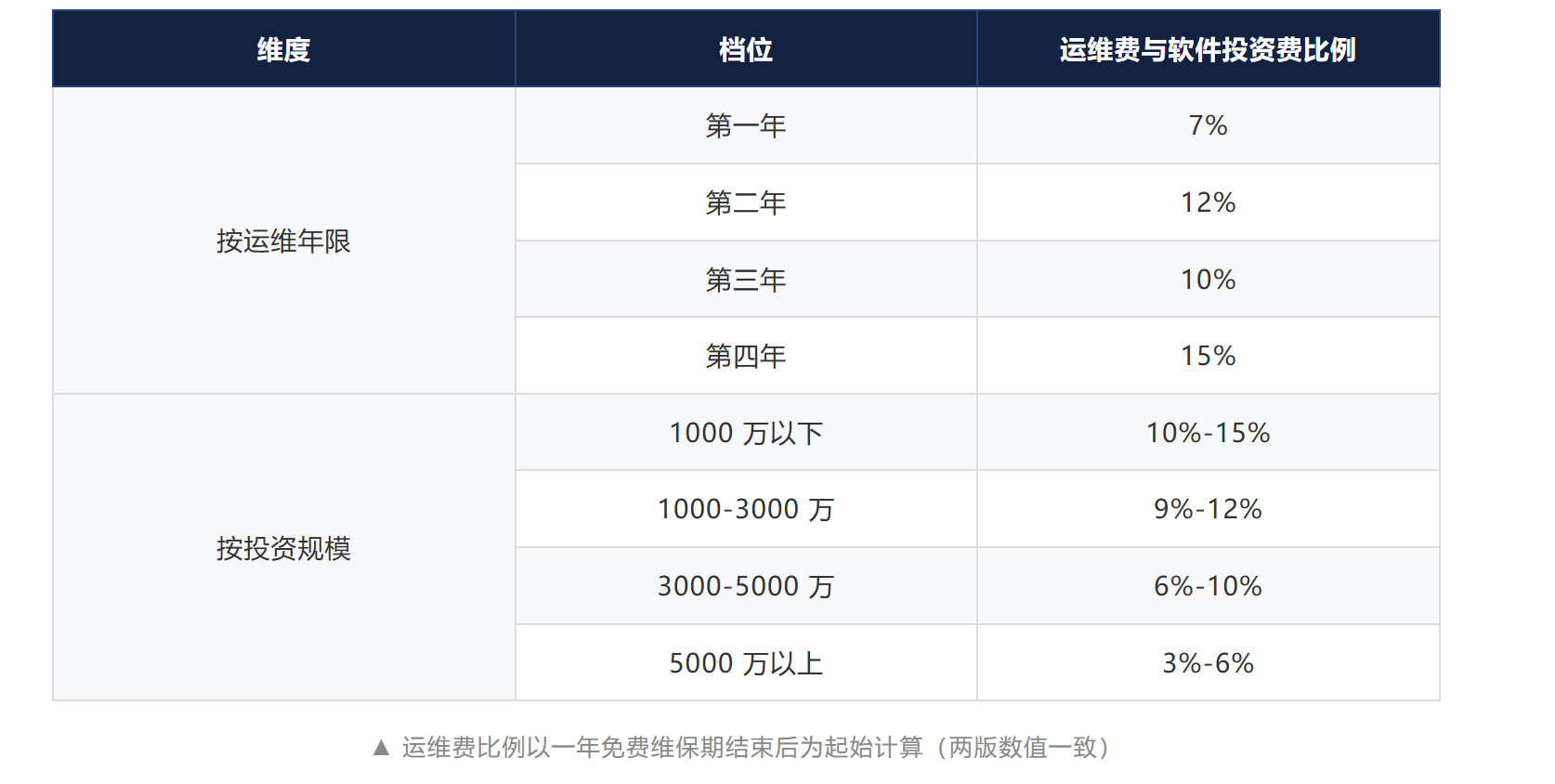

6.1 应用软件运维费用比例(3.10 节,无变化)
点击添加图片描述(最多60个字)

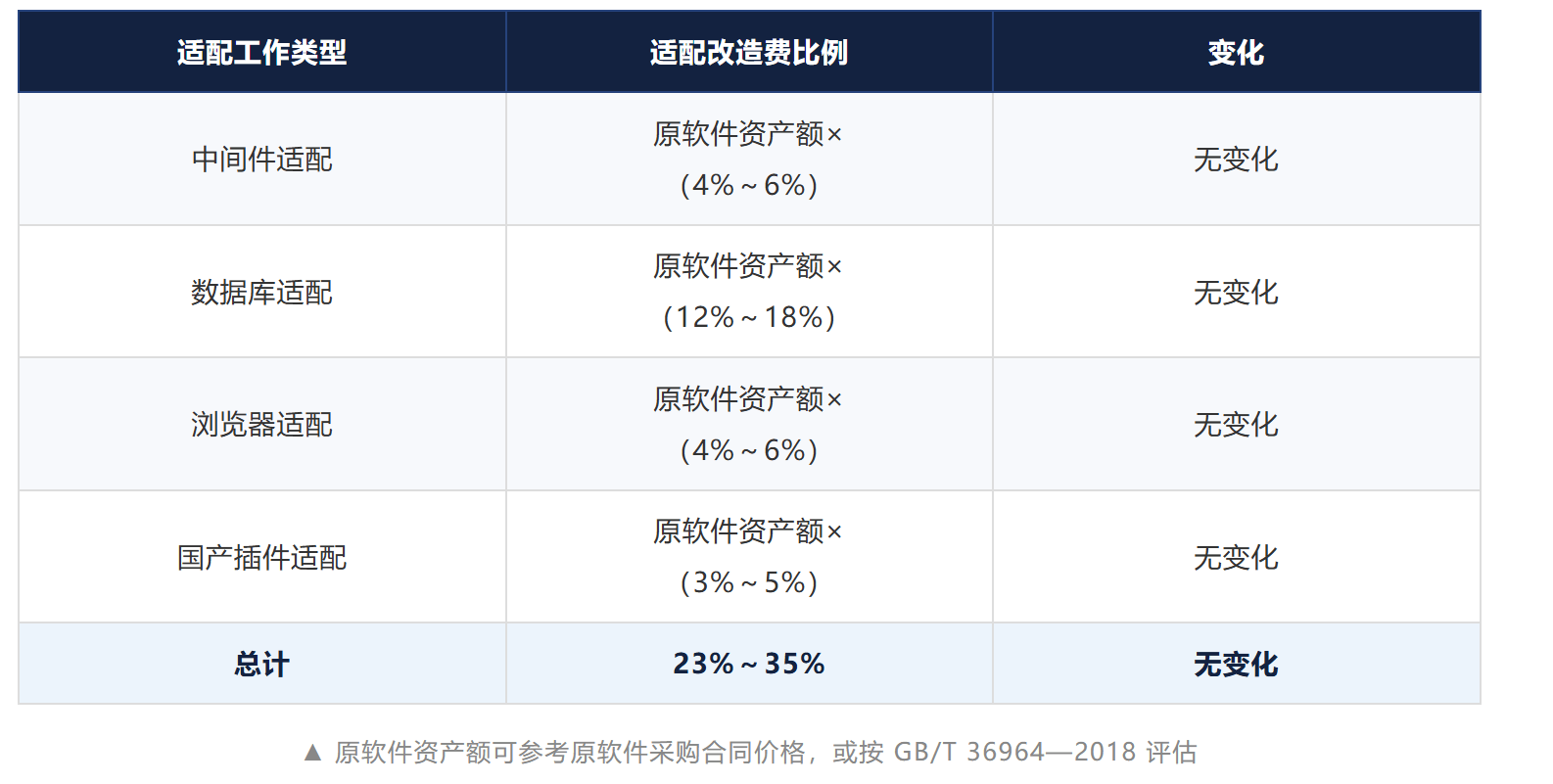

6.2 信创适配改造费用比例(3.11 节,无变化)

6.3 成本计算模型与调整因子(第 4 章,仅业务领域因子下调)
软件开发成本计算模型 SDC =(S×PDR)×SWF×RDF×F + DNC 及其计算流程(规模估算 → 规模调整 → 工作量估算 → 费用估算)完全沿用,人月折算系数仍为 174 人时/人月。各类调整因子取值变化如下:

07落地建议
其一,切换时点:2026 年 10 月 1 日起新立项、新评审的信息化项目应采用 SSM-BK-202609 基准;在此之前完成估算的在途项目可沿用原口径,但跨期项目应在结算审核时注明所用基准版本。
其二,AI 项目单列:凡叠加大模型、智能检索、OCR 等能力的开发与改造项目,优先引用 AI+开发生产率与新版工作量分布口径,估算时单独列示数据准备与标注工作量,避免混入传统构建环节。
其三,科研项目有据可依:科研类信息化项目首次可引用行业基准生产率(11.25 人时/功能点)与七项调整因子,概算编制与财政评审应按项目领域、TRL 成熟度逐因子取定并留痕。
08结语
2026 版基准数据的本质逻辑是:基本盘求稳、AI 求准、成本求实——全行业生产率中位值岿然不动,AI+开发的定义与计量口径向大模型时代的真实形态重写,人月费率与单价如实反映人力成本上行。建议造价与评审从业者在 10 月 1 日前完成基准切换与新口径培训,把「数据准备+标注」这一新环节纳入估算清单。
